陕煤运电:顺利完成启备变检修
发布时间:2023-09-30     作者:于守彪     访问量:607

近日,陕煤运电利用机组双机运行,启备变可退出运行的有利时机,精心组织、合理安排,顺利完成启备变检修工作,彻底消除了启备变系统设备隐患,提高了机组运行的可靠性。


启备变承担着为机组启停负载提供电源的任务,是保证安全生产的重要备用电源。为确保此次检修顺利进行,陕煤运电早谋划、早准备,成立设备部电气专业牵头的检修工作组,结合往年主变压器大修经验,深入优化工期节点、工序衔接,持续完善检修作业指导书、施工方案,编制适合现场要求的工期网络进度图,为高效完成检修工作打下了坚实的基础。

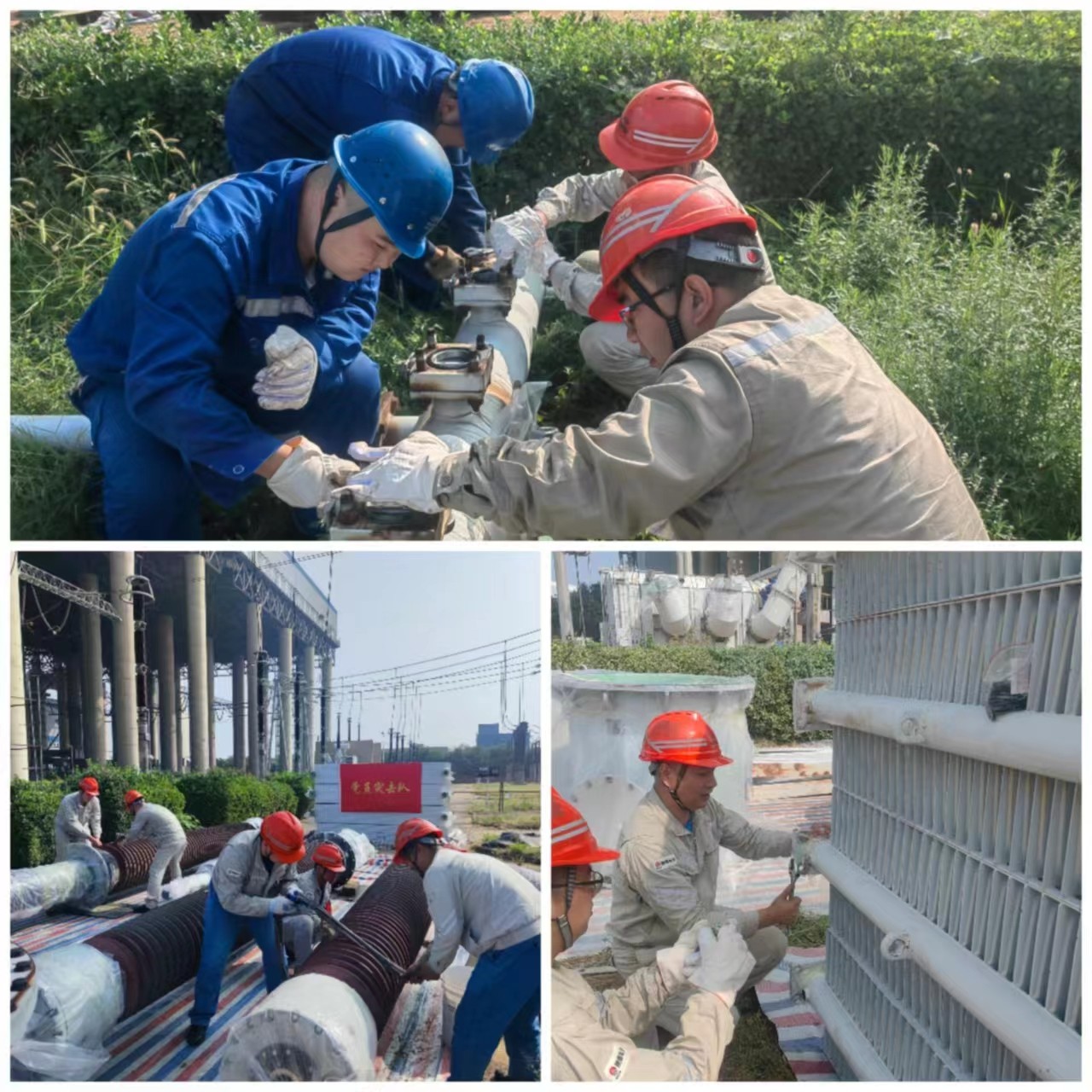

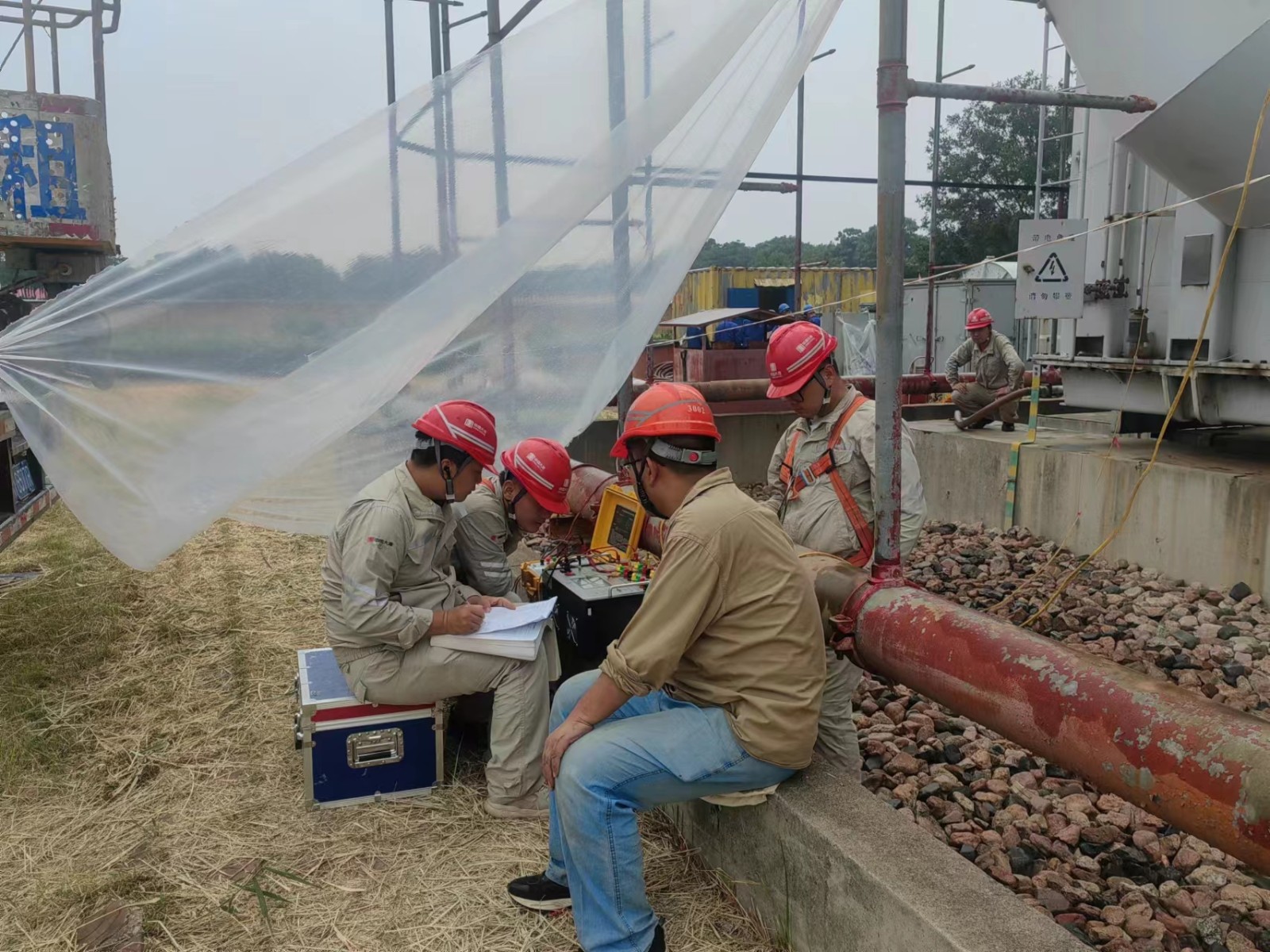

此次检修自9月9日开工,原定计划的22天工期正逢风陵渡地区秋雨季节,频繁变化的天气给检修工作带来了挑战。为避免启备变器身长时间暴露在潮湿环境,造成绝缘水平下降,影响设备安全性能,检修工作组密切关注天气预报,根据现场实际打好“时间差”,将绝缘试验、器身检修、附件拆卸灵活调整至晴天时段,并在降雨时安排开展附件维修、变压器油过滤,实现了检修进度、质量的有序平衡;根据检修进度组织“强行军”,在检修关键阶段,组织成立党员先锋队,发动点检员变换角色加入检修序列,以抢修的劲头攻坚启备变检修;组织各级验收人员全程跟踪,从检修质量、工艺水平、文明卫生等各个方面严格把关,发现问题及时纠正,在抢进度的同时确保此次作业安全、质量“双过硬”。

在全体参修人员的共同努力下,启备变于9月27日顺利投运,较检修计划提前了3天。

据了解,启备变此次检修消除重要缺陷2条、进行预防性试验13项、排除隐患4项,圆满完成了既定的检修目标,为保障供电安全和机组顺利启停打下良好基础。(于守彪)
