公司新闻

您当前的位置:首页 - 新闻中心 - 公司新闻
陕煤集团首台百万千瓦机组建设进行时--高质量发展,陕煤电力抢出加速度(系列报道之一)
发布时间:2024-01-09     作者:王栋 张大龙     访问量:1595


3月27日,主厂房顺利浇筑第一罐混凝土;

12月12日,烟囱筒壁提前37天正式封顶;

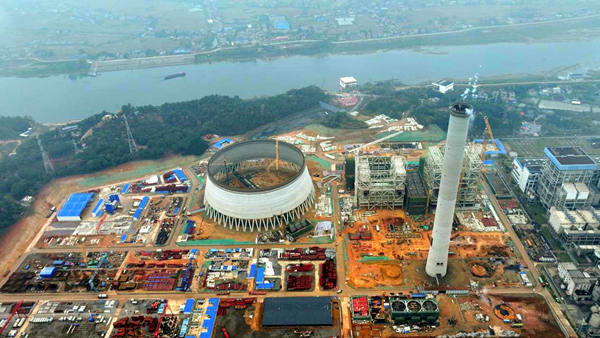

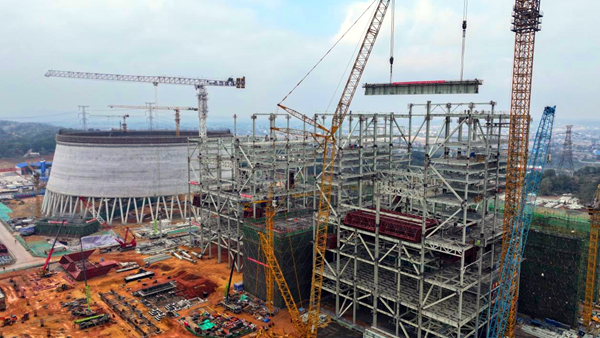

12月28日,#5锅炉受热面开始吊装,冷却塔外壁已浇筑46节……


一张张来自长安益阳发电有限公司三期2×1000MW扩能升级改造项目亮眼的成绩单,一项项工程建设进度的持续加快,是陕煤电力人以高质量项目建设推动高质量发展,抢出的“稳增长”加速度。


抓项目就是抓发展、谋项目就是谋未来。按照2023年中央经济工作会精神和陕西省委省政府《进一步提振信心恢复活力推动经济社会平稳健康发展的若干措施》的要求,结合陕煤集团稳增长工作部署,陕煤电力集团依托稳增长、促发展等政策支持,立足陕煤集团资源禀赋优势,厚植煤电联营产业根基,以区域电力投资践行稳增长、稳投资政策持续发力,紧抓项目强引擎,勇当稳增长“排头兵”。


长安益阳三期项目总投资约76亿元,将建设2台百万机组,计划分别于2024年12月、2025年3月并网发电。建成后年耗煤量约350万吨,年发电量约90亿千瓦时,将有效缓解华中和湖南电网在迎峰度夏、度冬期间电力供应偏紧的压力。按照投资回报率每年可增加利润6亿元,增加地方财政税收3.8亿元,将为湖南区域经济发展注入强劲动力。陕煤电力集团以区域电力投资带动新产业发展,稳步推进该项目建设工作,实现建设投资持续稳定增长。

求实效,抢出前期筹备“加速度”

长安电力益阳三期项目是陕煤集团与湖南省发改委能源战略合作示范项目和湖南省调峰保供的重大能源项目。为加快项目进度,陕煤电力人发扬“三特”精神,紧盯时间节点,细化任务清单,理顺各项手续流程,使该项目获评湖南省2022年度重点建设优秀项目,成为湖南省“十四五”核准火电项目中推进最快的一个,大幅“跑赢”同批次储备项目,抢出了前期项目筹备的“加速度”。

高站位,抢出指标领先的“加速度”

作为陕煤电力板块首个百万千瓦机组工程,在立项之初,就致力于将该项目打造成清洁高效煤电与火电环保治理最前沿技术的科技示范工程。长安电力益阳三期自设计之初,就把打造百万千瓦项目基建新标杆作为目标,从技术路线、设备选型、工艺流程、设计优化等方面对标行业一流,其中机组热耗6891kJ/kWh,厂用电率3.11%,供电煤耗258.4g/kWh,达到全国最优水平。此外,项目还将建成世界首个直径最大、高度最高的“两机一塔”高位收水冷却塔,实现锅炉全负荷脱硝投运和废水零排放,以先进设计指标全面引领对标体系构建,预留了提前量,抢出了指标领先的“加速度”。

严管控,抢出提升核心竞争力的“加速度”

瞄准早开工、早投产、早见效工作目标,陕煤电力将成本管控作为企业核心竞争力,融入该项目建设的全过程。项目建设伊始就紧盯“抓项目、降成本从源头发力”的目标,踩准节奏、提前筹划,研判电力行业发展形势。长安益阳三期项目三大主机中标价格较后期招标的全国同类型二次再热百万机组价格减幅近26%,节约投资6亿元。在主体施工标段招标期间,项目组认真评估项目需求,结合分标概算,联合造价咨询单位详细编制各标段的投标最高限价,合理控制项目成本。截至目前,完成八个主标段的招投标及合同签订工作,较概算节约3亿元。

时来易失,赴机在速。当前新一轮发展大势已经到来,在集团持续强化内部产业协作形势下,陕煤电力集团正以奋进之姿、冲刺之势,先立后破,加快推动石门2×66万千瓦扩能升级改造项目、信阳2×100万千瓦扩能升级改造项目和黄陵2×100万千瓦扩建项目年内开工建设,绘就陕煤集团高质量发展电力画卷。(王栋  张大龙)


微信二维码
