陕煤信电:4号机组C级检修拉开帷幕
发布时间:2023-09-18     作者:毕秋菊     访问量:679

秋高气爽日,奋斗正当时!9月11日22点21分,随着4号机组停机的指令下达,机组进入停机检修状态,标志着陕煤信电公司为期25天的C级检修正式拉开帷幕,让“大干四个月决胜保全年”的号角吹得更嘹亮。




4号机组C级检修是该公司今年一项重要任务,重点是处理设备运行中的缺陷及隐患,提高机组安全性、可靠性,确保机组长周期安全经济环保运行。本次C修计划完成检修项目236项,技改非标项目23项,涉及空预器部分蓄热元件更换,防磨防爆检查处理和500KV华5002开关解体检修等项目。

针对此次4号机组检修时间紧、项目广、任务重、管理难度大、交叉作业多、外协人员参与、人员结构复杂的特点,为保障标准化检修工作安全、顺利、高质量完成,该公司从方案制定、人员培训、物资准备、措施落实等方面入手,认真编制机组检修作业指导书181份,绘制检修一、二、三级网络计划图,成立C级检修领导小组,明确岗位职责,实时掌握工期进度的同时有效控制时间节点。




按照检修职责,下设包括协指挥协调组、检修项目部、计划管理组、质量保证组、隔离再鉴定启动试运组等12个工作组,各司其职,紧盯节点推进,把牢C级检修的每一道关口,确保各项工作安全圆满完成。





工欲善其事,必先利其器。开工前,该公司组织相关专业人员对现场进行精心规划,高标准落实检修区域的安全标识、围栏、地板、防护篷布等现场布置工作,为机组C修创建安全、文明的施工环境。

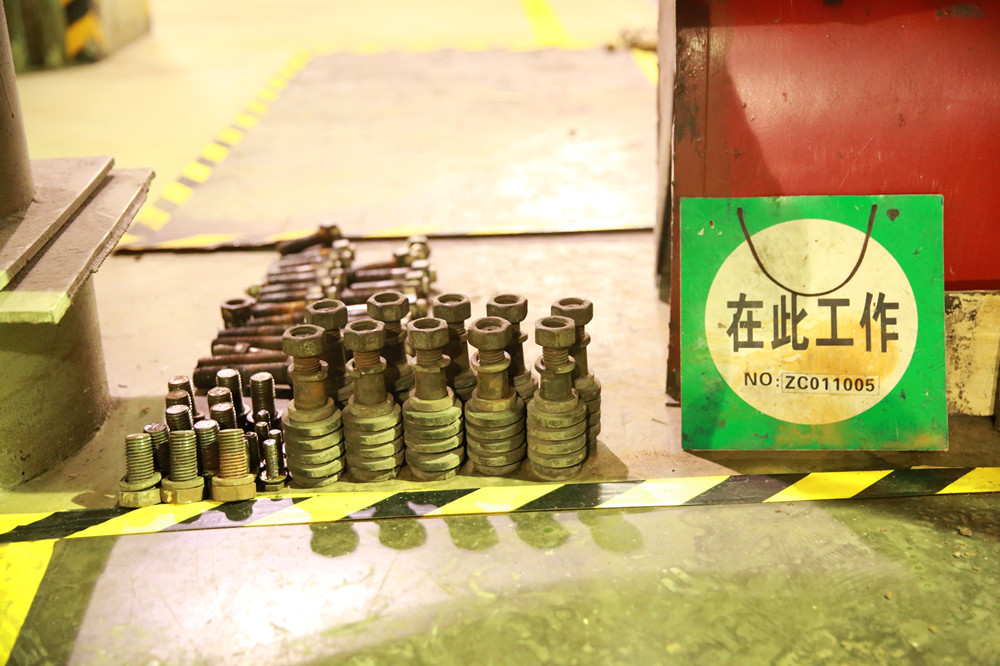

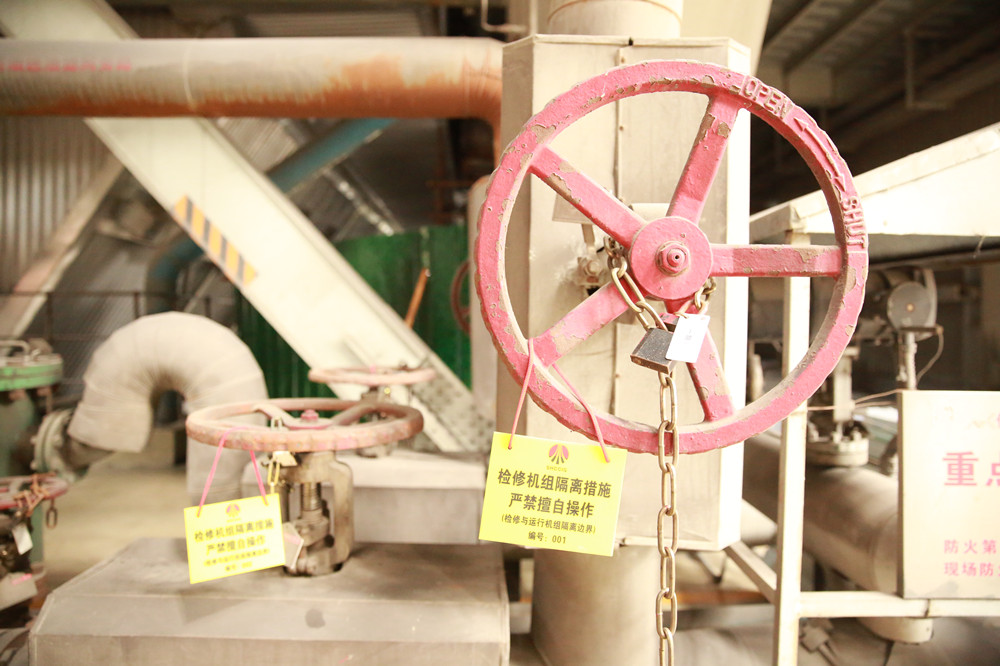

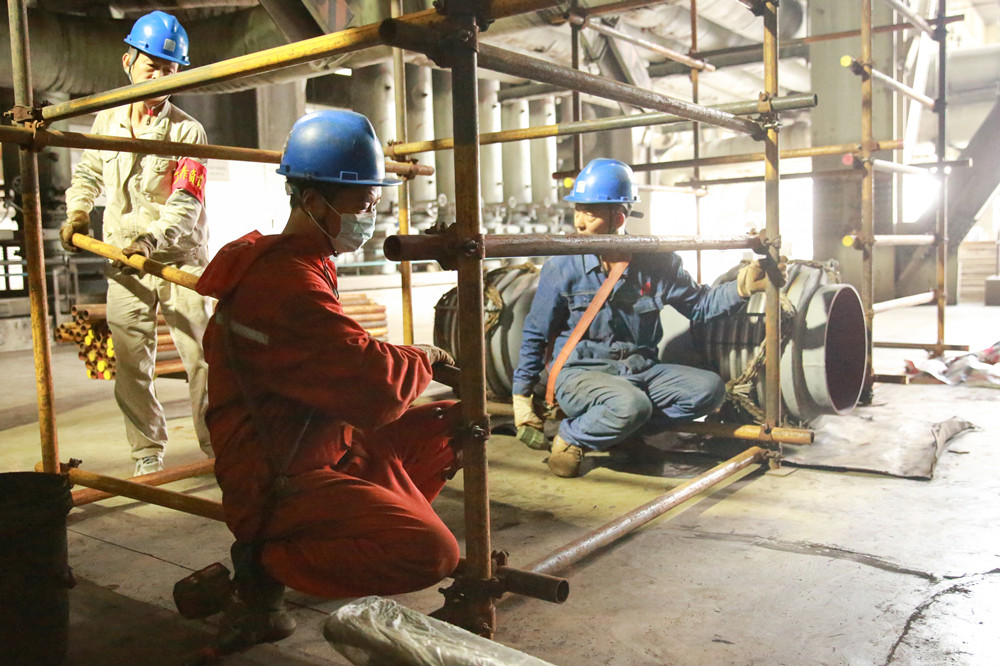

目前,4号机组检修各项工作正按计划有序推进当中。检修全程坚持“源头控制、关口前移、过程管理、一票否决”的安全质量管理标准,严格执行检修文件包,履行质量标准,坚持“应修必修,修必修好”原则,全力以赴实现4号机组检修“精品工程”。(毕秋菊)
